中国电建投资建设桃源水电站9台机组全部投产

15.10.2014  15:33

  10月10日,随着沅水桃源水电站最后一台机组成功并网发电,标志着中国电建集团所属水电顾问投资公司投资建设的桃源水电站全部机组投产发电,主体工程即将全面完工。

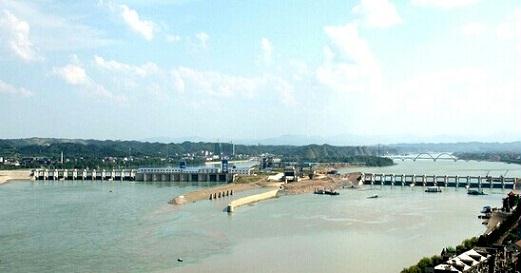

  桃源水电站是湖南省重点工程,位于桃源县城漳江镇双洲,电站坝址控制集水面积8.67万平方公里,正常蓄水位39.5米,相应库容1.28亿立方米,电站发电总装机容量18万千瓦,多年平均发电量8亿千瓦时,年可减少标煤消耗27万吨,减排二氧化碳约48万吨,减排二氧化硫约0.5万吨。该水电站于2010年11月动工,2013年10月31日首台机组并网发电,先后战胜了4次超设计标准洪水的严峻挑战,顺利实现了全部机组并网发电目标。尤其2014年7月,桃源水电站经受50年一遇超设计标准的“7·17”洪水考验。

  桃源水电站从首台机组并网到最后一台机组发电,共耗时344天,其中每2台机组安装调试的平均时间间隔为43天,机组的安装质量和进度均树立了贯流式机组安装的新标杆。特别是2014年5月,更是连续完成两台机组发电,刷新了同类型机组安装的新纪录。

  该工程全面建成后,集水能发电、防洪减灾、河道治理、旅游开发、城市美化功能于一体,将有力拉动常德经济发展。
